《工事名》
社会資本整備総合交付金事業 月寒東3条11丁目線(道道西野白石線~東月寒83号線間)道路改良工事
【工事概要】
工事延長460m 道路幅員15.50m(車道9.50m+歩道6.00m)
土工:6300m3 置換工、車道路盤工、車道舗装工:7300m2
歩道路盤工、歩道舗装工:3400m2 擁壁工:70m 排水構造物工:一式 道路照明工:一式
【工事場所】
札幌市豊平区月寒東3条11丁目ほか
【工期】
2026年5月11日~2027年3月8日
【発注者】
札幌市建設局
9月末進捗状況

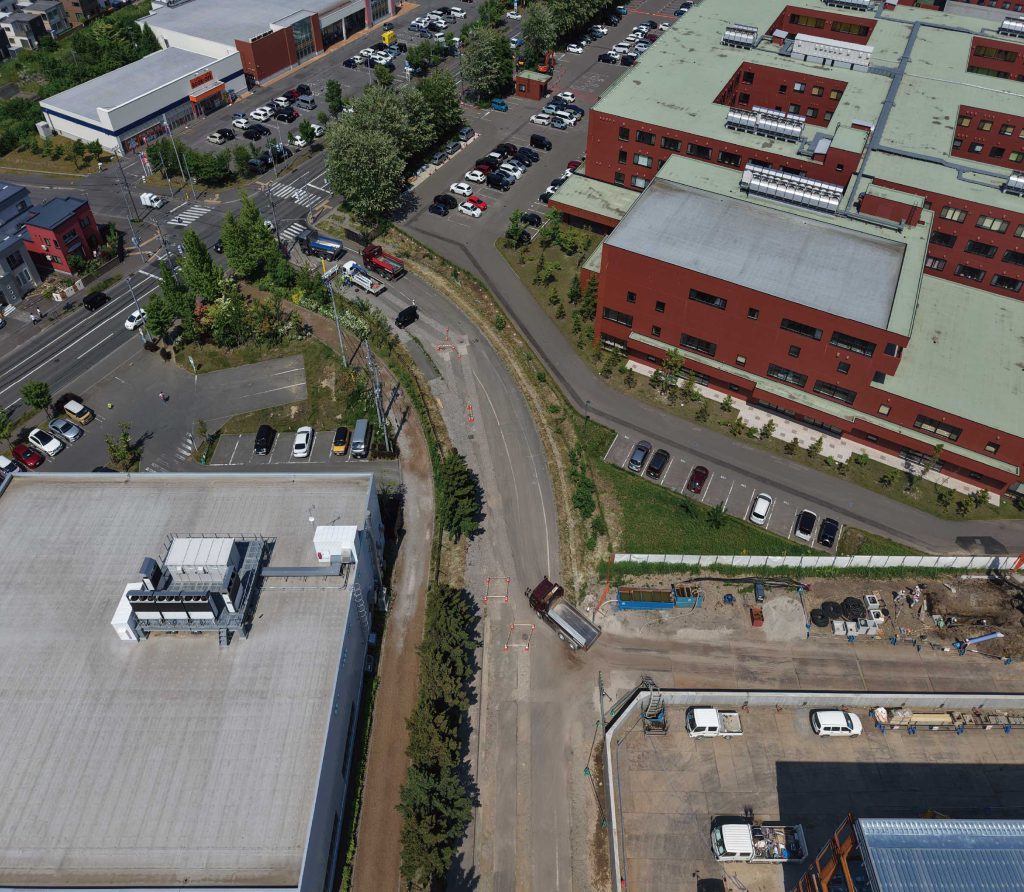

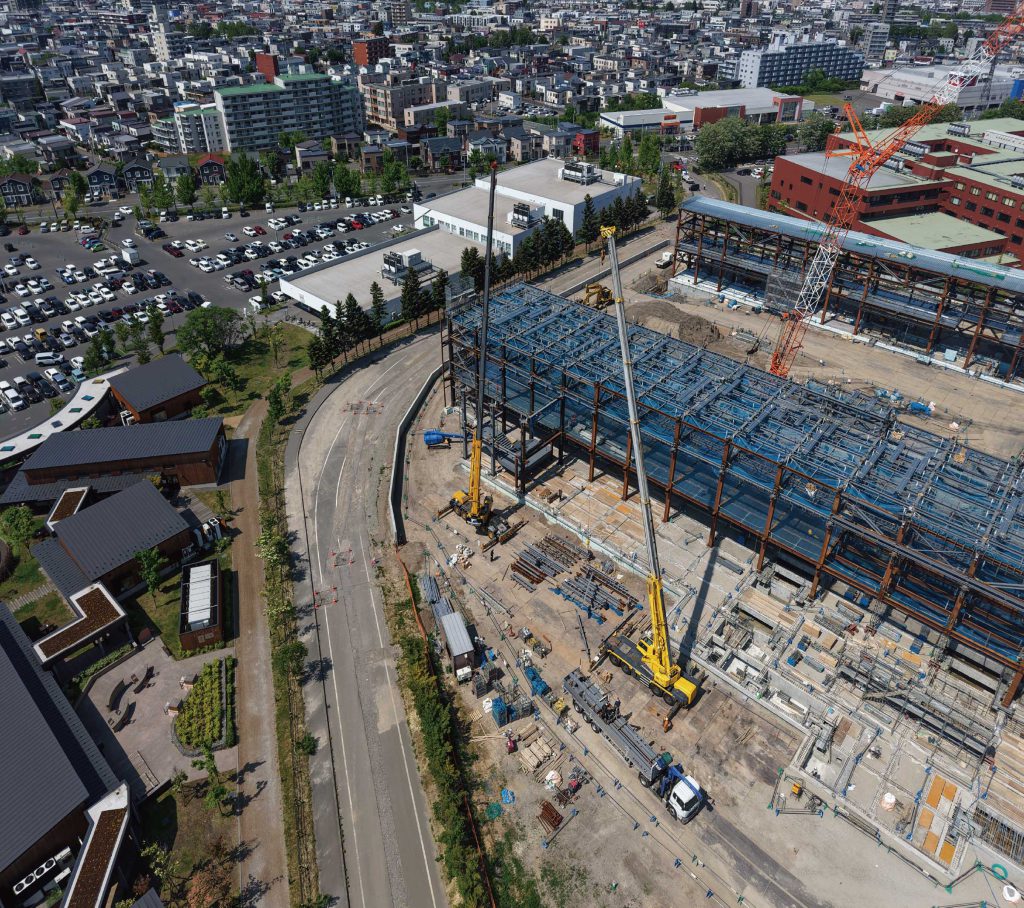

工事全体の進捗率は42.1%となっております。
9月の進捗状況
・道路土工、付帯工
10月の施工予定
・路盤工、付帯工
8月末進捗状況
工事全体の進捗率は27.0%となっております。
8月の進捗状況
・排水構造物撤去工
・排水構造物工
9月の施工予定
・道路土工、付帯工
7月末進捗状況
工事全体の進捗率は17.0%となっております。
7月の進捗状況
・試掘工、排水構造物撤去工
・排水構造物工
8月の施工予定
・排水構造物撤去工
・排水構造物工
6月末進捗状況
工事全体の進捗率は10.0%となっております。
6月の進捗状況
・仮設工、構造物撤去工
7月の施工予定
・試掘工、排水構造物撤去工
・排水構造物工
5月末の進捗状況
工事全体の進捗率は3.0%となっております。
5月の進捗状況
・現地調査、測量工
・事務所設置
6月の施工予定
・仮設工、構造物撤去工
4月末の進捗状況
工事全体の進捗率は0.0%となっております。
5月の施工予定
・現地調査、測量工
・事務所設置
