《工事名》
厚別処理区IX-1000(厚別中央5条5丁目)下水道新設工事
【工事概要】
工事総延長 L=120m
・管きょ工(中大口径推進) D=1,060mm L=120m
・立坑工 2箇所
【工事場所】
札幌市厚別区厚別中央5条5丁目
【工期】
2025年8月25日~2026年3月25日
【発注者】
札幌市下水道河川局

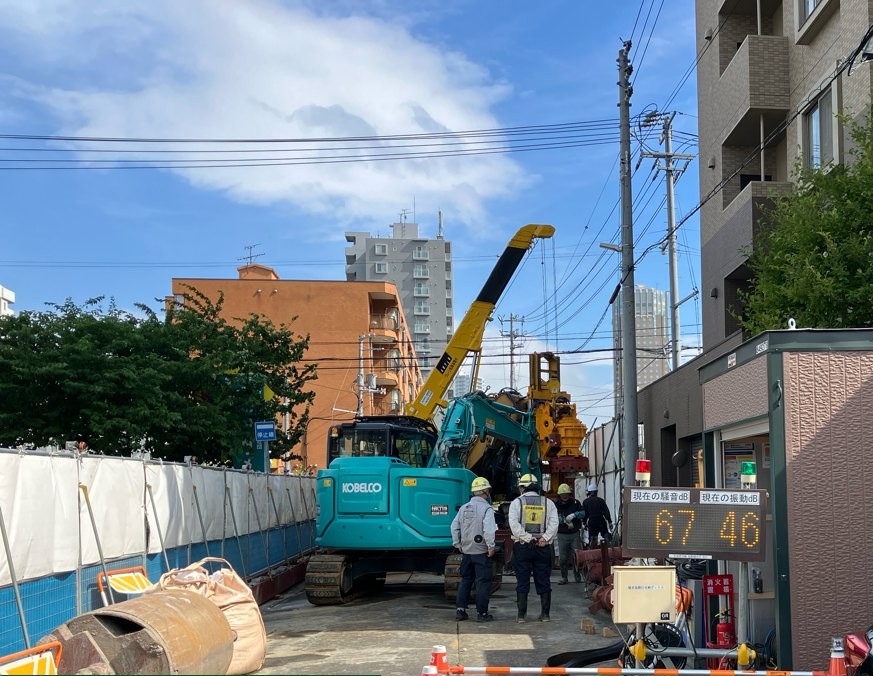

3月末進捗状況
工事全体の進捗率は11.0%となっております。
3月の進捗状況

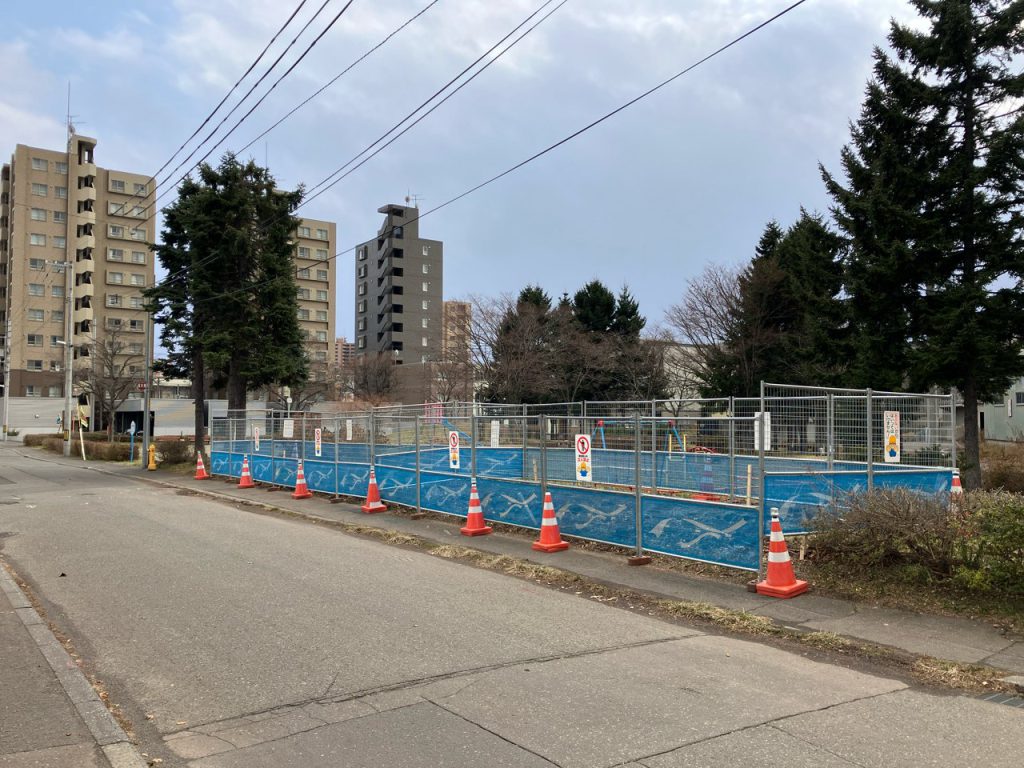

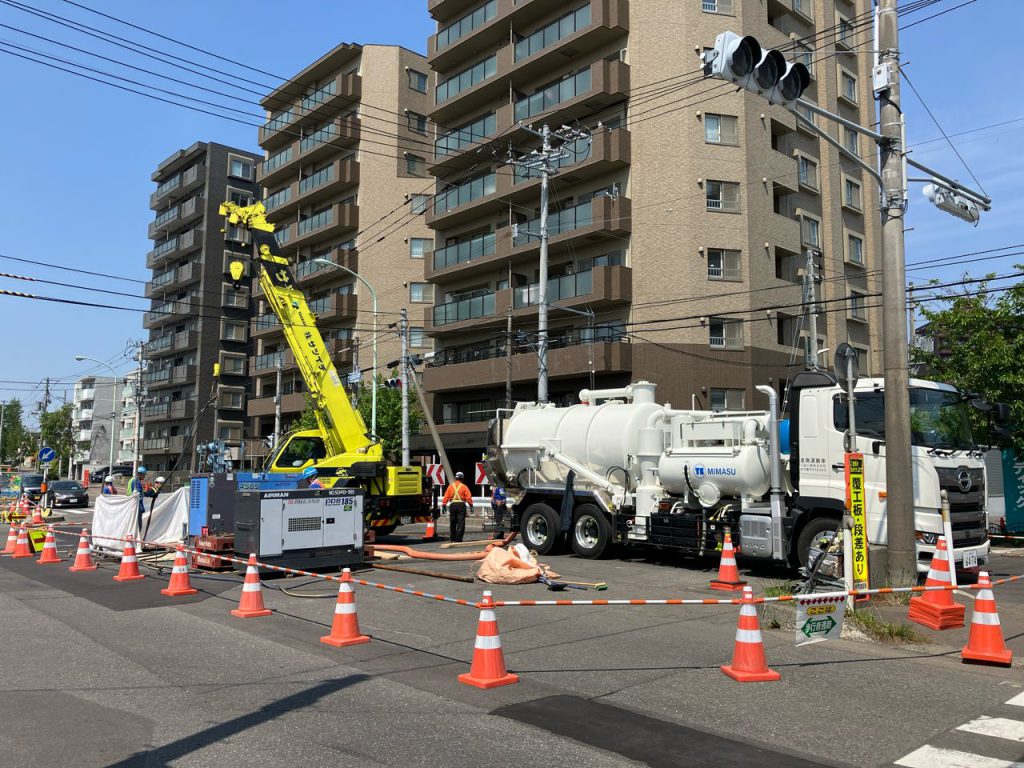

・準備工(除雪、測量、仮設工)

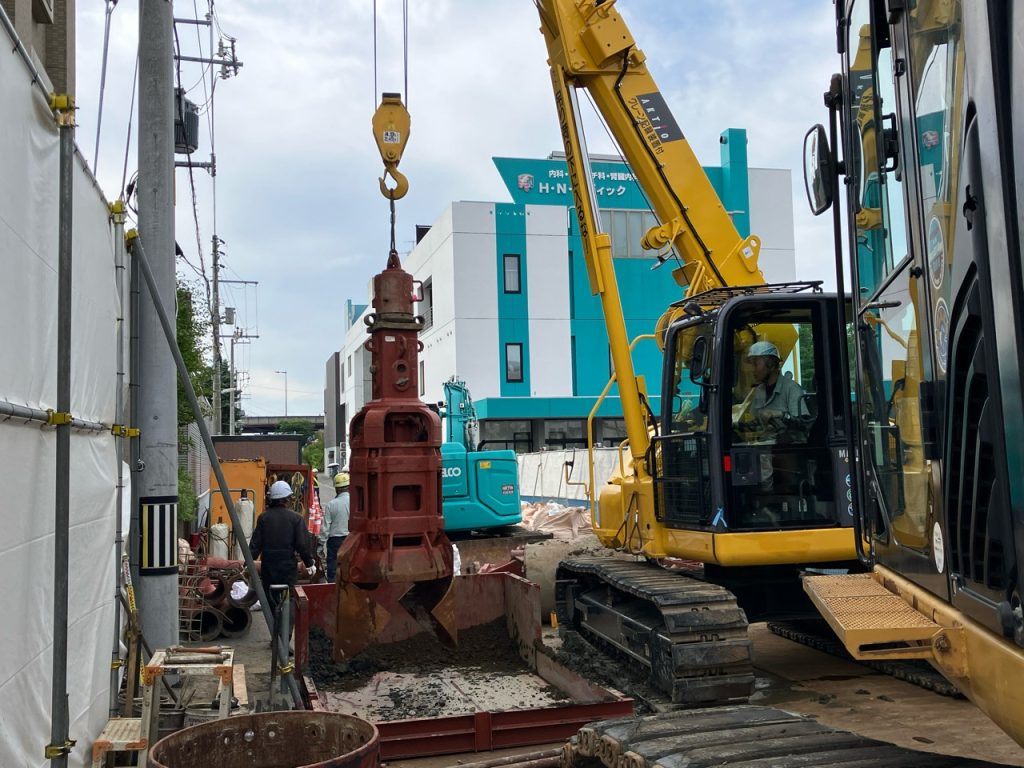

4月の施工予定
・立坑工
2月末進捗状況
工事全体の進捗率10.0%となっております。
2月の進捗状況
・工事一時中止
3月の施工予定
・準備工(除雪、測量、片付け)
1月末進捗状況
工事全体の進捗率は10.0%となっております。
1月の進捗状況
・工事一時中止
2月の施工予定
・工事一時中止 ※3月7日より再施工予定
12月末進捗状況
工事全体の進捗率は10.0%となっております。
12月の進捗状況
・準備工
(工事一時中止協議中)
1月の施工予定休工
・休工
11月末進捗状況
工事全体の進捗率は12.0%となっております。
11月の進捗状況

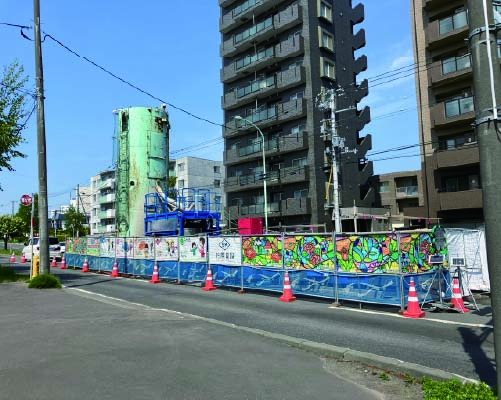

・準備工(試掘)
12月の施工予定
・準備工
10月末進捗状況
工事全体の進捗率は11.0%となっております。
10月の進捗状況
・準備工
11月の施工予定
・準備工(試掘)
9月末進捗状況
工事全体の進捗率は6.0%となっております。

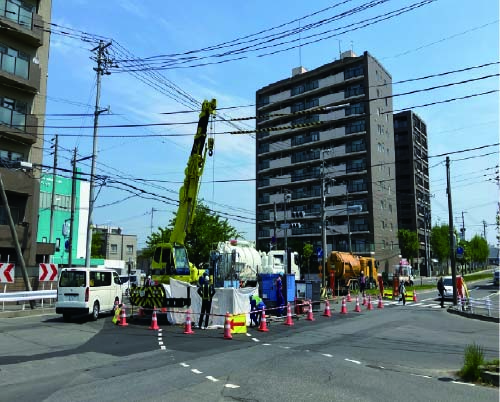

9月の進捗状況

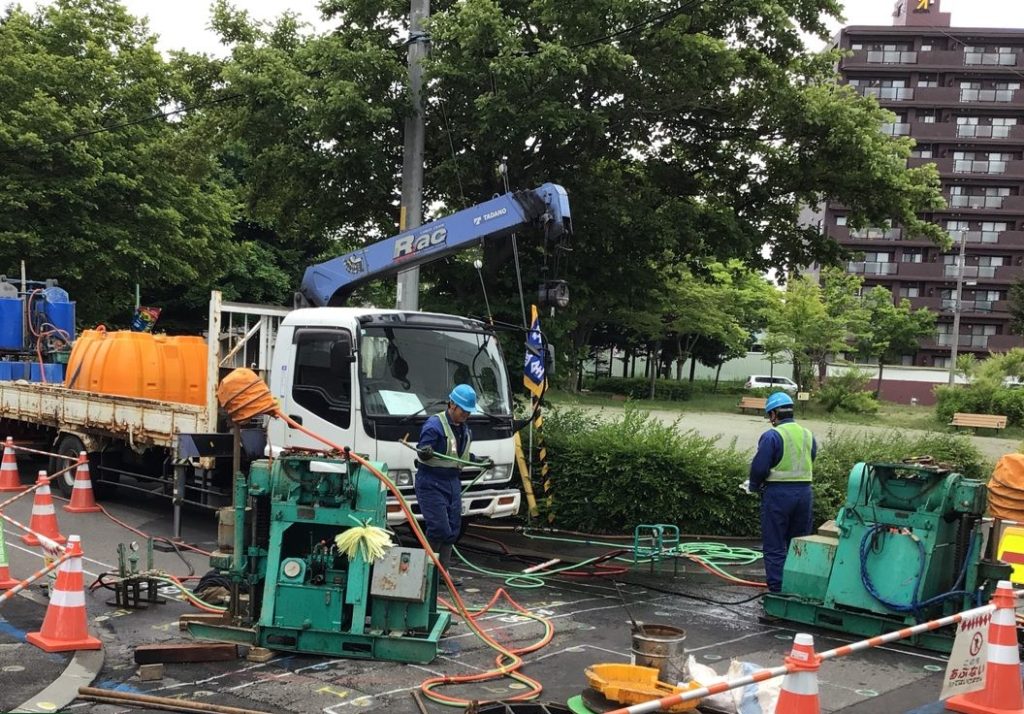

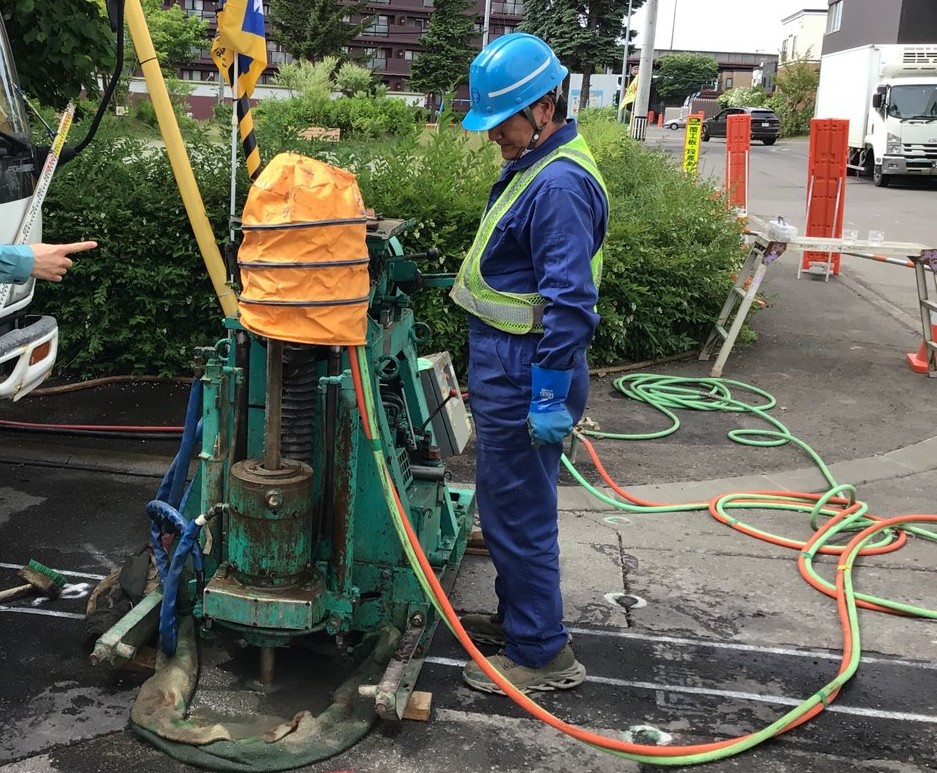

・準備工
・事務所設営
10月の施工予定
・準備工
8月末進捗状況
工事全体の進捗率は1.0%となっております。

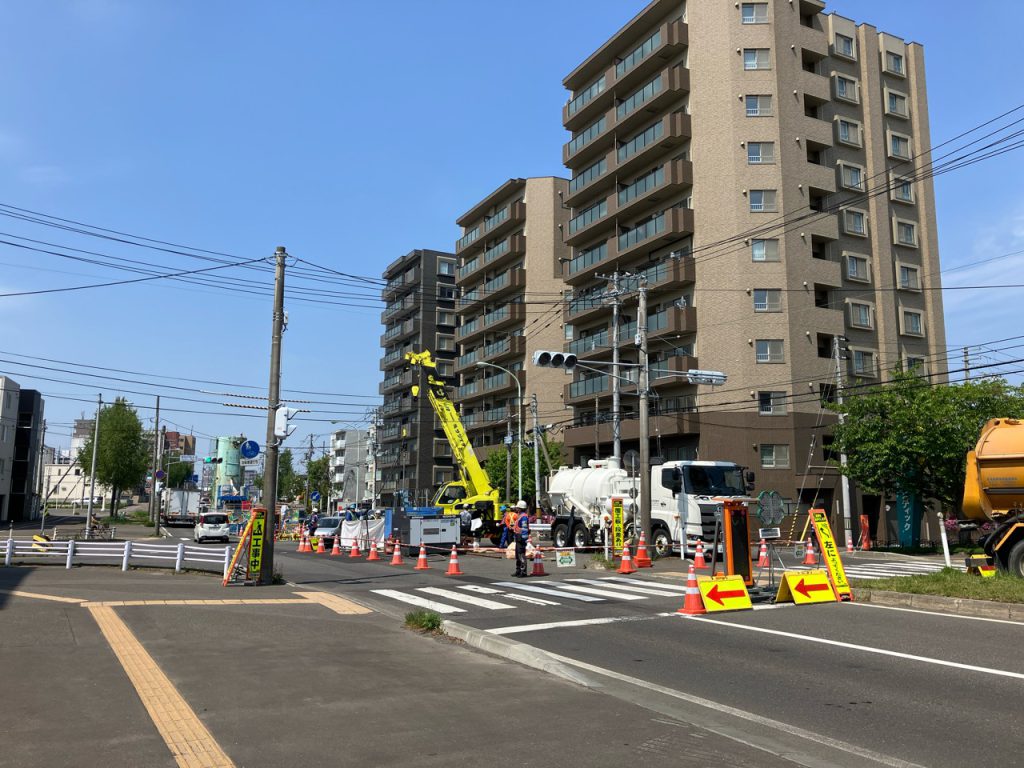

8月の進捗状況

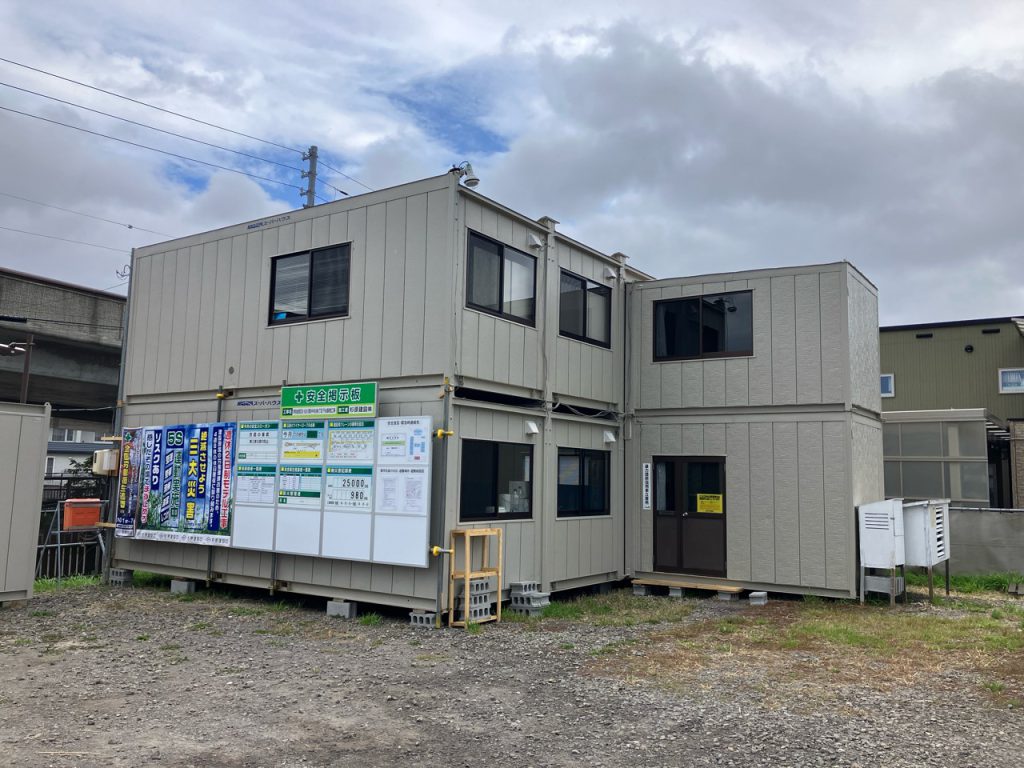

・施工計画書作成
9月の施工予定
・準備工
・事務所設営
