《工事名》
中の川左股川砂防工事
【工事概要】
・固結工(中層混合処理工)/V=1,833m3
・砂防土工/V=3,500m3
【工事場所】
札幌市
【工期】
2025年11月13日~2026年3月23日
【発注者】
空知総合振興局札幌建設管理部
8月末進捗状況
工事全体の進捗率は46.0%となっております。
8月の進捗状況
・工事用道路、掘削工
9月の施工予定
・掘削工
・10月より地盤改良工
7月末進捗状況
工事全体の進捗率は38.0%となっております。
7月の進捗状況
・代採工、工事用道路工
8月の施工予定
・工事用道路、掘削工
6月末進捗状況
工事全体の進捗率は33.0%となっております。
6月の進捗状況
・工事一時中止
7月の施工予定
・7/1より施工開始
・代採工、工事用道路工
5月末進捗状況
工事全体の進捗率は32.0%となっております。
5月の進捗状況
・工事一時中止
6月の施工予定
・中旬より工事再開予定
4月末進捗状況
工事全体の進捗率は31.0%となっております。
4月の進捗状況
・工事一時中止
5月の施工予定
・工事一時中止
3月末進捗状況
工事全体の進捗率は28.0%となっております。
3月の進捗状況
・工事一時中止
4月の施工予定
・工事一時中止
2月末進捗状況
工事全体の進捗率は26.0%となっております。
2月の進捗状況
・工事一時中止
3月の施工予定
・工事一時中止
1月末進捗状況
工事全体の進捗率は26.0%となっております。

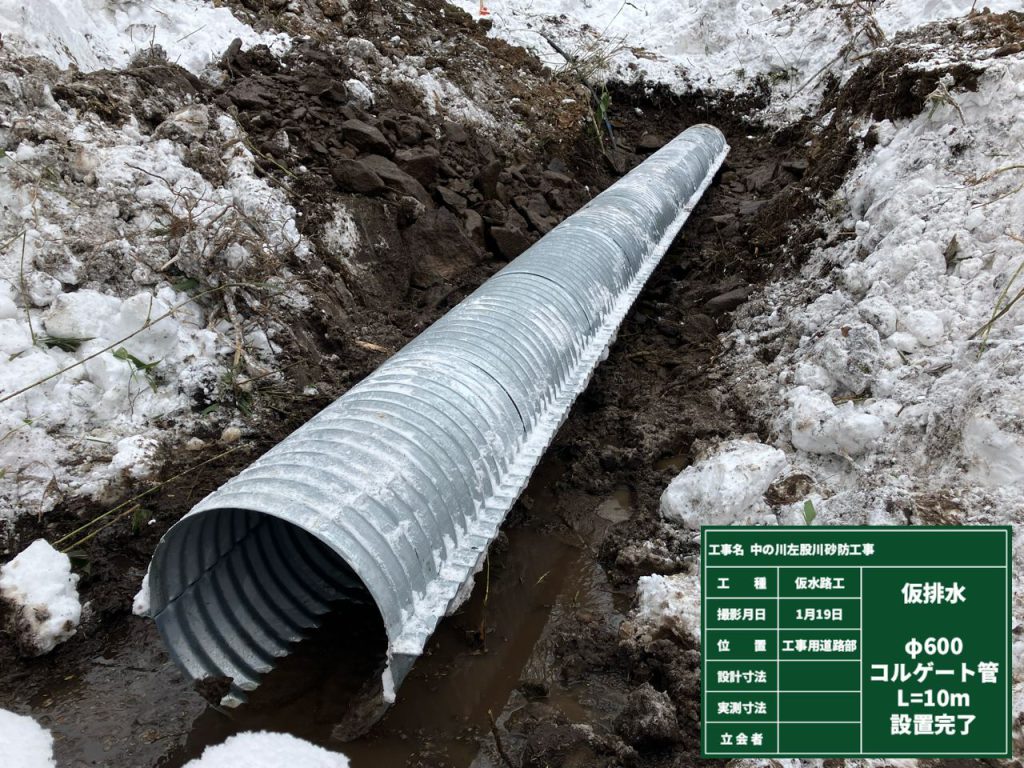

1月の進捗状況

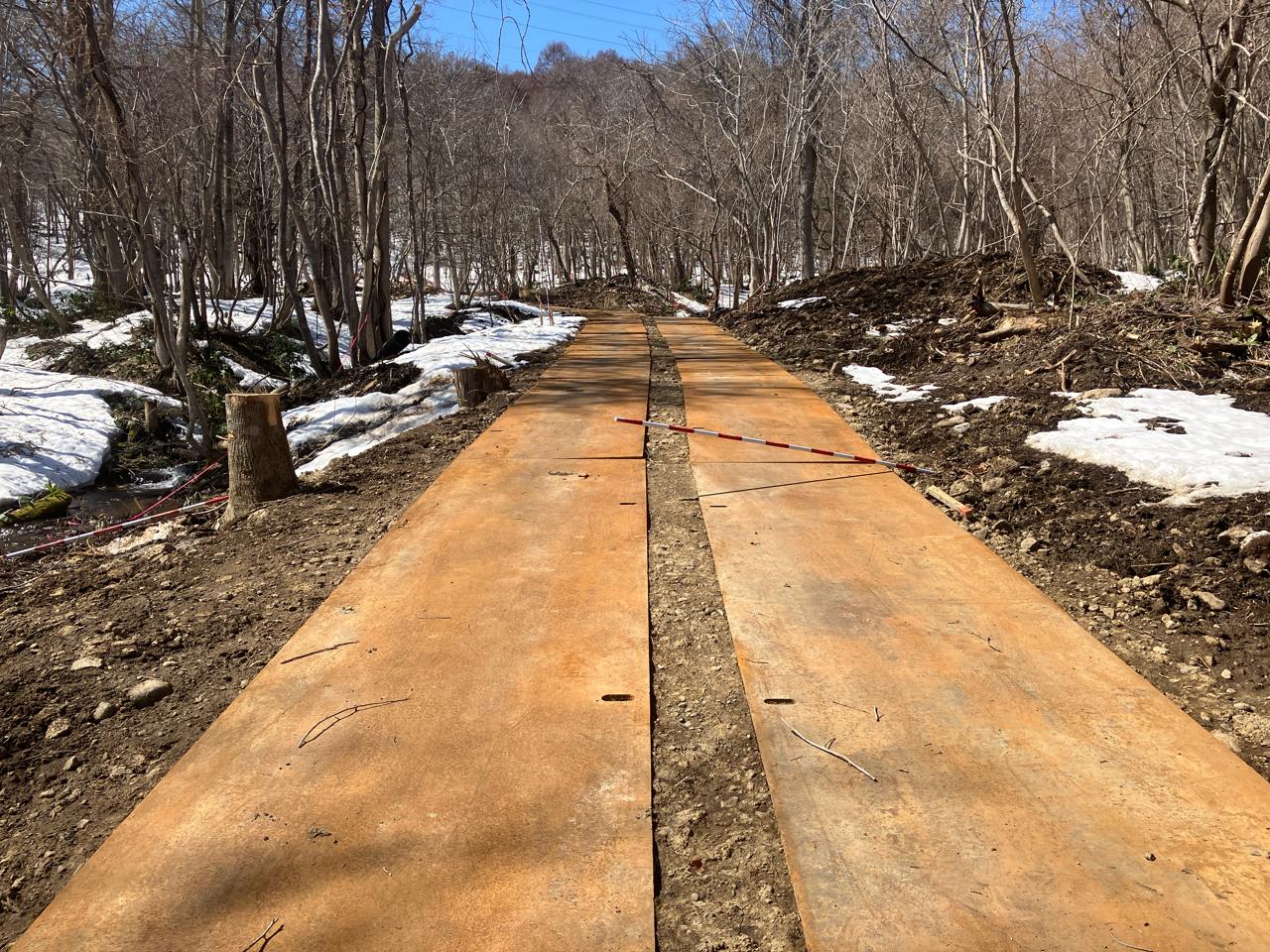

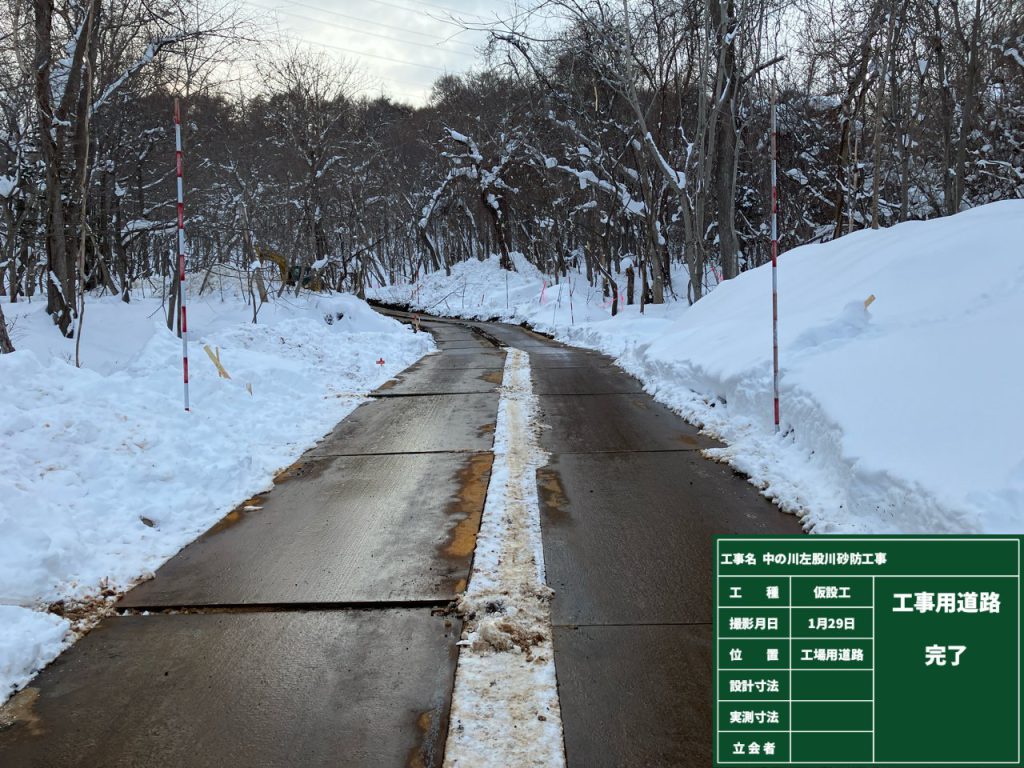

・工事用道路造成
2月の施工予定
・工事一時中止 ※3月から施工開始予定
12月末進捗状況
工事全体の進捗率は15.0%となっております。
12月の進捗状況

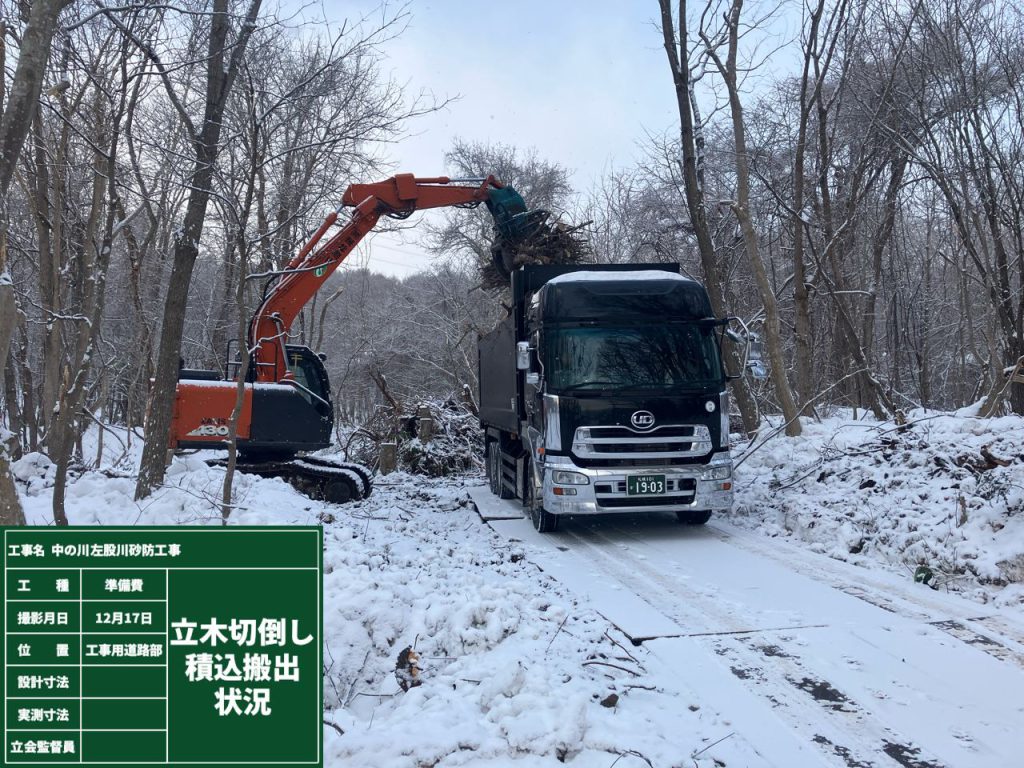

・工事用道路造成、伐採工
1月の施工予定
・伐採工、工事用道路造成(予定)
11月末進捗状況
工事全体の進捗率は6.0%となっております。
11月の進捗状況
・施工計画書
12月の施工予定
・測量、伐採工
