《工事名》
市債務負担行為 創成川処理区北10条東2丁目ほか下水道新設工事
【工事概要】
・工事総延長:L=180m
・管きょ工(中大口径推進):D=2,000mm、L=140m
・管きょ工(開削)新設:D=450~300mm、L=20m
・管きょ工(開削)撤去:D=530~300mm、L=20m
・立坑工:2箇所
【工事場所】
札幌市東区北10条東2丁目ほか
【工期】
2025年3月17日~2026年3月6日
【発注者】
札幌市下水道河川局
12月末進捗状況
工事全体の進捗率は78.0%となっております。
12月の進捗状況

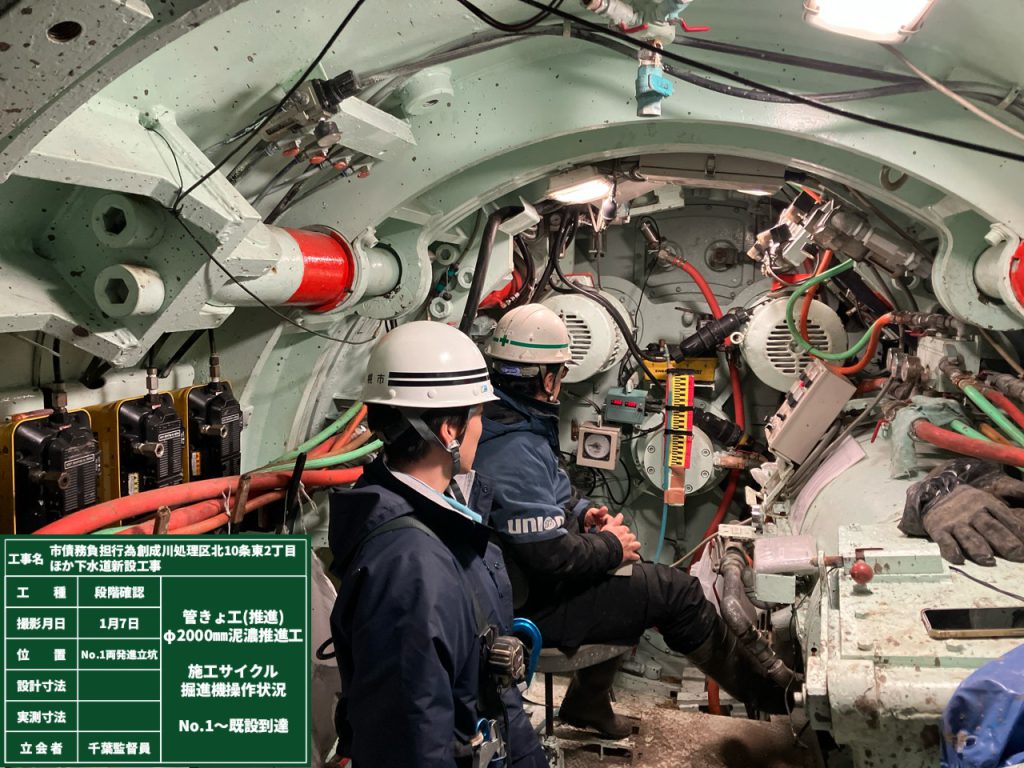

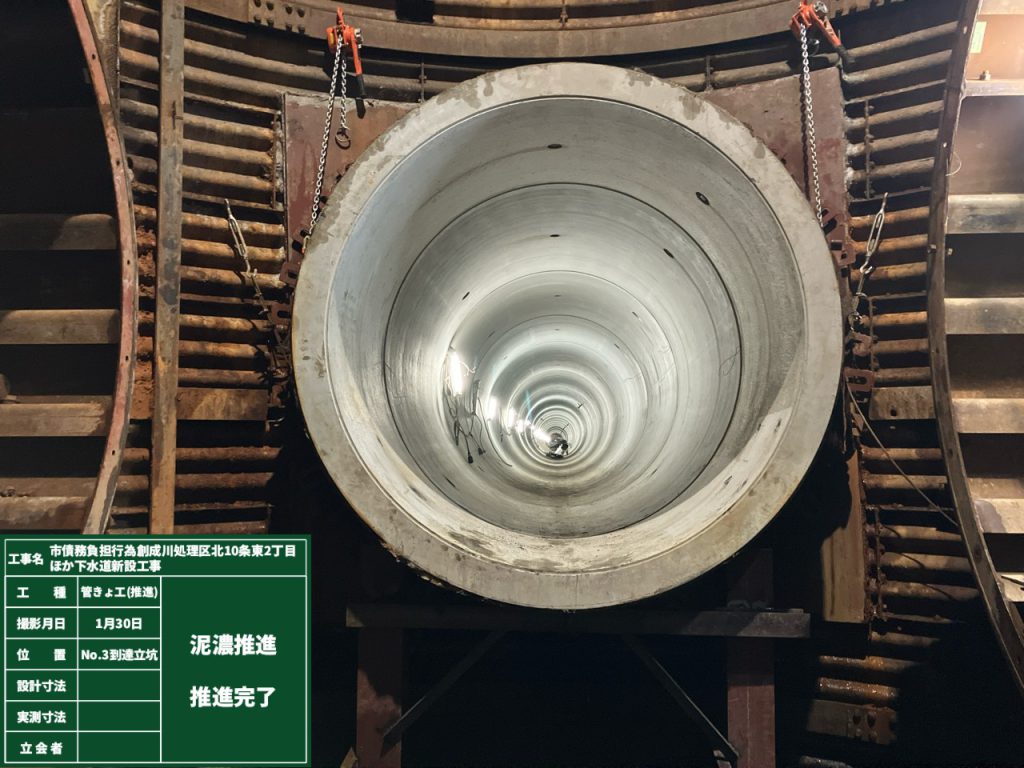

・推進工(D2000)
・1月16日到達予定
1月の施工予定
・推進工
。仮設備撤去
11月末進捗状況
工事全体の進捗率は64.0%となっております。
11月の進捗状況

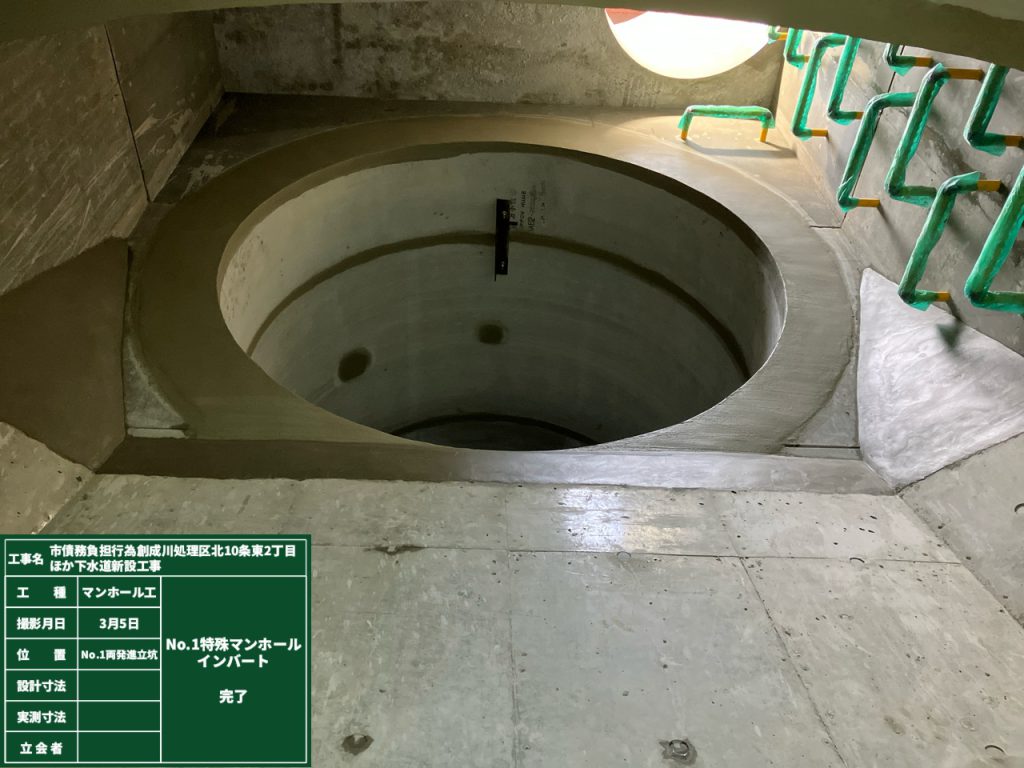

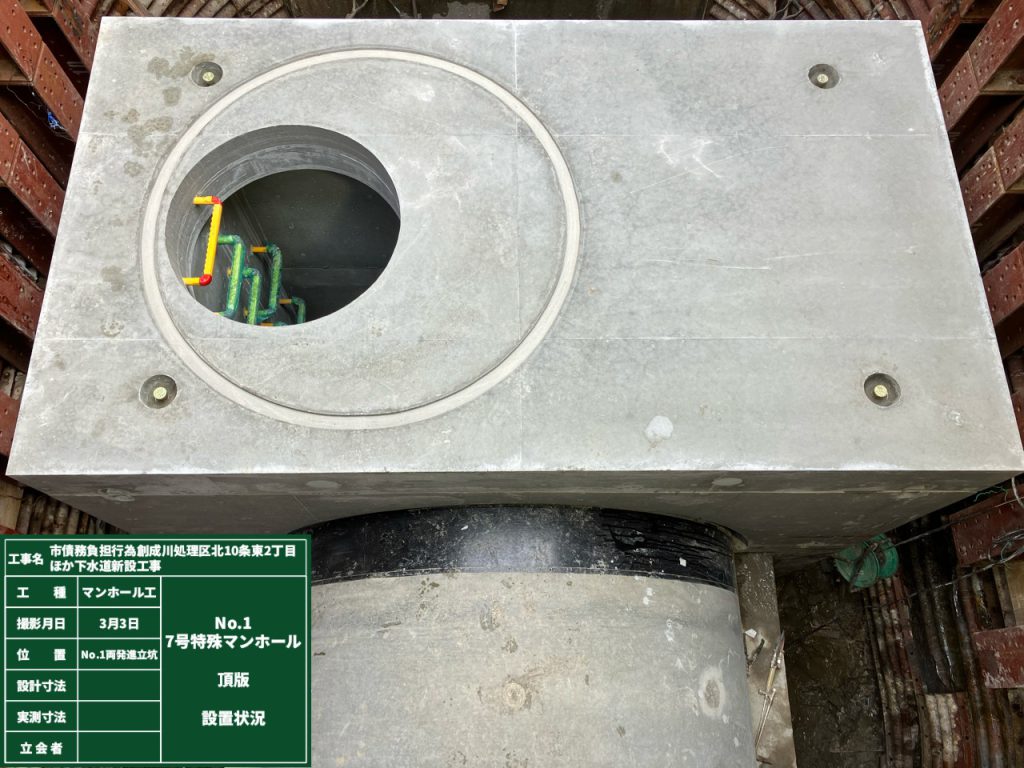

・組立マンホール工
・推進工(段取)
12月の施工予定
・推進工(D2000)
10月末進捗状況
工事全体の進捗率は53.0%となっております。
10月の進捗状況
・立坑工(昼間)
・刃口推進工
11月の施工予定
・組立マンホール工
・推進工(段取)
9月末進捗状況
工事全体の進捗率は45.0%となっております。
9月の進捗状況
・立坑工(昼間)
・刃口推進工
10月の施工予定
・立坑工(昼間)
・刃口推進工
8月末進捗状況
工事全体の進捗率は38.0%となっております。
8月の進捗状況
・薬液注入工(夜間)
・立坑掘削(昼間)
9月の施工予定
・立坑工(昼間)
・刃口推進工
7月末進捗状況
工事全体の進捗率は29.0%となっております。
7月の進捗状況
・薬液注入工(昼間)
・既設下水管切り回し(夜間)
8月の施工予定
・薬液注入工(夜間)
・立坑掘削(昼間)
6月末進捗状況
工事全体の進捗率は20.0%となっております。
6月の進捗状況
・薬液注入工(昼間)
・既設下水管切り回し(夜間)
7月の施工予定
・薬液注入工(昼間)
・既設下水管切り回し(夜間)
5月末進捗状況
5月末進捗状況
工事全体の進捗率は2.0%となっております。
5月の進捗状況
・薬液注入工(夜間)
6月の施工予定
・薬液注入工(昼間)
・既設下水管切り回し(夜間)
4月末進捗状況
工事全体の進捗率は5.6%となっております。
4月の進捗状況
・準備工
5月の施工予定
・薬液注入工(夜間)
・6月推進工準備
